项目经理手记:9月12日,晴,现场阵风3级。今天凌晨两点,在迎宾路十字绿岛上进行高8.6米、重达6.5吨的巨型“凤舞九天”大型绿雕安装。巨型绿雕因为体量庞大,必须分段预制拉到现场进行拼装吊装。这种百吨级的大件高空作业,是安全责任红线。想确保巨型绿雕施工万无一失,吊装吨位计算、吊耳满焊抗剪计算以及高空二次防锈保护一个步骤都不能出差错。

城市广场的地标级绿雕因为跨度大、高度高,属于重大危险源安装工程。在市政绿化施工审批中,必须向建设局和安监部门提交《大型立体绿雕吊装与焊接安全施工方案》。若没有详尽的钢构吊耳剪力计算和汽车吊工况负荷曲线,现场施工许可证是绝对批不下来的。安全无小事,标准的技术参数是高空作业的唯一安全带。

一、起重荷载安全:25吨及以上起重吊机选型与吊耳力学

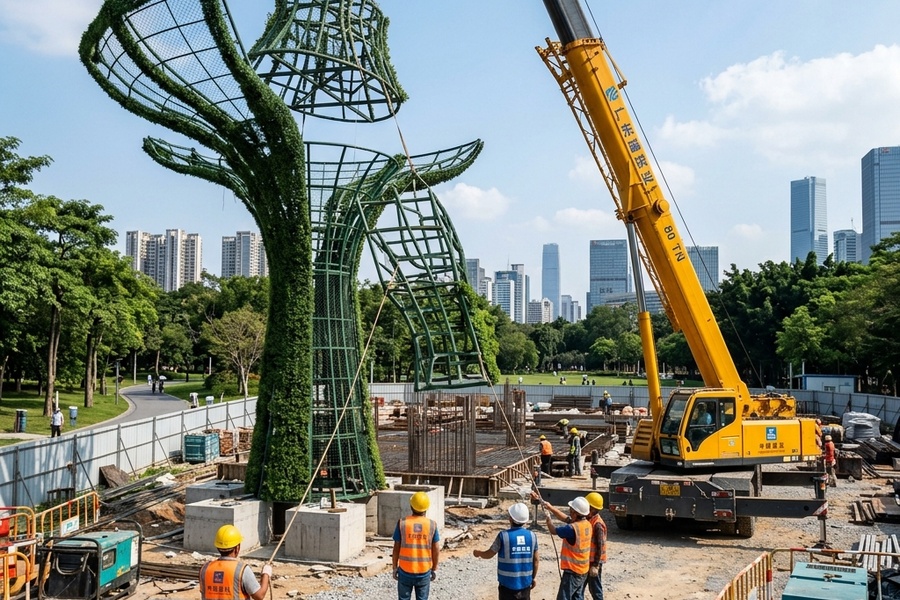

大型绿雕现场吊装施工现场

为什么不能用小吊车强行吊装?绿雕虽然是钢管网,但覆土插草后,高8米的部件重心极难把控。如果吊车吨位偏小,吊臂伸出距离过长,极易发生“翻车”的灾难性事故。

我们在方案中执行的起重荷载参数是:分段部件重 3 吨,高度 8.6 米,吊装工作半径 9 米。根据吊车工况负荷表,主起重机强制选用不低于 25 吨的汽车起重机(其在 9 米工作半径下的额定起重量为 5.8 吨,安全备用系数达 1.9 以上)。图纸设计中,分段箱体交界处必须使用 10mm 厚度的 Q235 钢板制作抗剪吊耳,采用双面满焊,以确保在离地腾空的瞬间,吊耳能承受 3 倍以上的动载剪切应力而不发生开裂。

二、高空满焊对接:E4303焊条规格与超声波无损检测

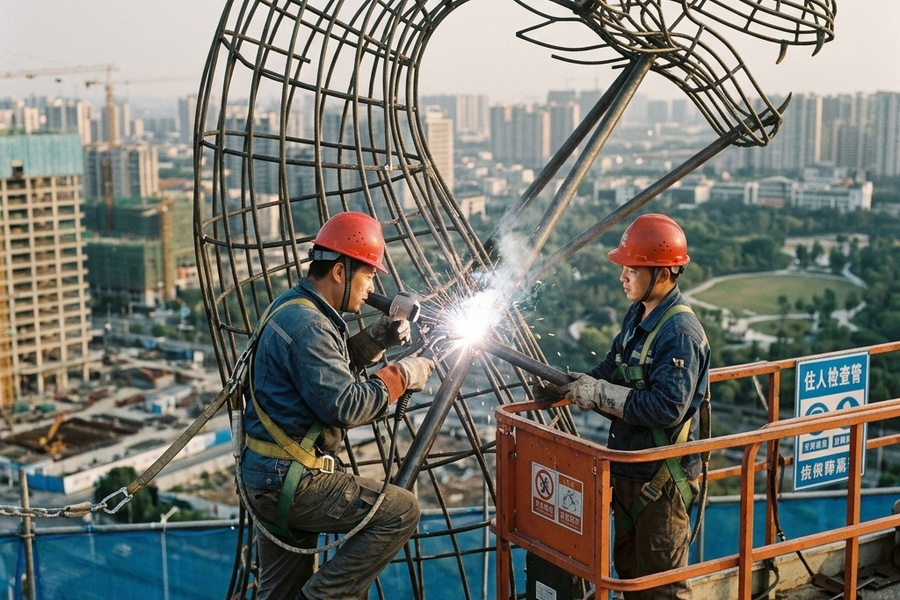

高空拼装焊接现场骨架

当吊车将巨大的绿雕部件吊至空中对位后,高空钢结构焊工需要在钢丝绳受拉状态下进行对接口对接焊接。高空风力大、温度变化快,对现场电焊的技术要求极高。

我们在安装现场统一使用国标 E4303 低氢电焊条进行高空对接多道满焊。焊工师傅必须具备特种作业高空焊接合格证。对接部位的方管壁厚为 1.5mm,焊接时必须开 45 度坡口,双面堆焊焊缝宽度不低于 6mm,焊角高度达 4mm。焊接完成后,质检员会使用便携式超声波探伤仪(UT)对承重对接节点进行超声波无损检测(检测比例不低于 20%),以排除焊缝内部的气孔、裂纹等内部致命夹砂隐患。

三、预埋地脚抗拔锚固与二次焊点防腐

巨型绿雕的落脚点是整组造型防风倾覆的支点。地表通常不具备直接螺栓连接的刚度。在吊装前,现场土建工人必须提前 7 天完成 C30 混凝土抗拔地基的浇筑。

地基内预埋 4 块 400mm x 400mm、厚度达 12mm 的 Q235 钢衬板,衬板下方与深埋入地下 1.5 米的钢筋笼焊接固定。绿雕落地后,主方管柱脚与衬板进行全周圈满焊连接,并加设 4 块斜支撑角板补强。所有现场焊缝在超声波探伤合格后,必须立刻用钢丝刷清除黑色药皮,涂刷两遍环氧富锌防锈漆。两层叠加厚度大于 80μm,彻底将拼接焊缝与水分隔离,防止日后由焊缝内部起锈。

❓ 常见问题解答 (FAQ)

Q1:巨型绿雕在风力达到几级时,必须停止高空拼装和吊装?

答:根据国家高空吊装作业安全规范,当现场瞬时风力达到 6 级(风速 10.8m/s - 13.8m/s)或以上时,大面积构件受风偏摆严重,必须立即停止任何高空吊装与拼装对接焊接作业,吊车收回吊臂,人员下撤,以防摆动断裂造成吊车侧翻。

Q2:高空焊接的焊缝探伤合格率标准是多少?如果不合格怎么处理?

答:绿雕承重焊缝根据市政图纸要求通常执行二级焊缝标准,超声波检测(UT)评定应达到Ⅱ级。如果探伤发现焊缝内部存在超标气孔或裂纹,必须使用碳弧气刨或角磨机清除缺陷处的焊疤金属,重新用 E4303 焊条补焊后,再次进行二次探伤直至合格。

Q3:巨型绿雕分段拼装,如何保证各个拼装段在半空中能完美对位?

答:这取决于工厂内放样预制精度。我们在开封西菜屯车间制作时,在出厂前会在地面钢平台上进行预拼装。在各个交界对接口旁,焊接临时的“对位板”和定位螺栓耳板。在现场吊至空中时,工人在高空直接拧紧定位螺栓就能实现完美零公差对位,然后放心进行焊接,省去了空中微调的巨大危险。
